资本市场还在热烈讨论黑石集团以35亿美元抛售美国弗吉尼亚州三座数据中心的重磅交易权威的股票配资平台,这家坐拥1.3万亿美元以上管理资产的全球另类资产管理龙头,再度抛出了一则震惊行业的重磅消息——集团旗下专业数据中心运营企业QTS,正式宣告暂停弗吉尼亚州Digital Gateway大型数据中心项目的全部施工建设工作。
这座此前被寄予厚望、规划打造为“全球顶级数据中心园区”的超级工程,整体占地面积远超两个纽约中央公园,如今彻底宣告停工搁浅。
短短数日时间,黑石一边高位变现成熟的数据中心资产,一边主动叫停体量庞大的储备在建项目,此番截然反转的资本操作,将AI算力基建高速扩张浪潮下,长期被市场热度掩盖的行业现实困境,赤裸裸地暴露在整个行业与资本市场面前。
五年拉锯博弈落幕,千亿超级工程折戟全过程
此次宣告停摆的Digital Gateway数据中心项目,选址于美国弗吉尼亚州威廉王子县,项目总占地2100英亩,整体规划投资规模突破1000亿美元,计划修建37栋数据中心专属建筑,总建筑面积可达2200万平方英尺,项目全部建成后,将成为全球规模最大的综合性数据中心园区。
但该项目自公示立项之初,便深陷各类争议纠纷,始终无法顺利推进。

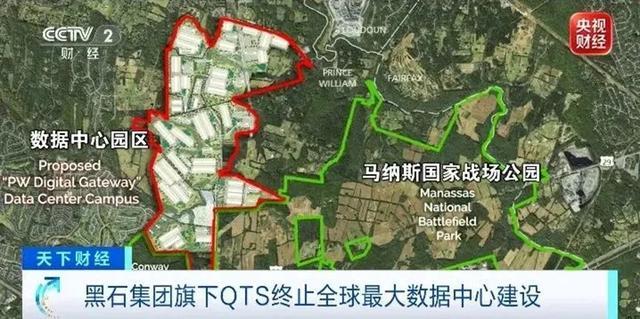

项目地块紧邻美国南北战争经典历史战场遗址,原本属于受地方政策严格管控、限制开发的保护性用地,大规模平整土地、密集搭建数据中心建筑的规划,从一开始就遭到了当地居民的强烈反对。

这场民间自发的抵制抗争,整整持续了五年之久。
当地居民通过向地方议员施压、针对项目规划流程发起司法诉讼等多种方式,持续拖延项目推进节奏,让工程长期陷入半停滞的僵持状态。
而最终让项目审批彻底失效的,是一处看似微不足道的流程细节漏洞。
2023年,弗吉尼亚州当地县政府针对该地块从农业及半农村用地转型为数据中心建设用地的规划,召开了一场时长27小时的分区专项听证会,数百名项目支持者与反对者现场参与并发表意见。
听证会结束后,地方政府以微弱票数优势通过了土地转用审批申请,但后续两次官方登报公示的间隔时长,未达到当地法规明确要求的六天最低标准。
项目反对者精准抓住这一程序疏漏,持续追责并将纠纷上诉至弗吉尼亚州最高法院。
今年3月,弗吉尼亚州法院正式宣判,该地块分区审批结果无效,直接否决了该项目合法开发的全部资质。
两个月后,该项目的联合开发合作方——加拿大顶级资管巨头博枫集团旗下的Compass Datacenters企业,率先官宣退出项目开发。
该企业总裁后续公开表示,无休止的司法纠纷、层层叠加的监管壁垒,已经彻底封死了项目落地推进的所有可行路径,继续投入只会持续亏损。
合作方彻底退场后,原本由两家企业共同分摊的水电管网、基础配套改造等巨额基建成本,全部由QTS独自承担。
不仅如此,本次法院的无效判决极有可能形成区域性司法判例,为项目后续重启埋下更多未知隐患与合规风险。
经过全面权衡利弊,黑石集团最终判定持续推进项目投入产出严重失衡,果断选择止损离场。
事实上,这场民间抵制风波并非个例,而是全美数据中心行业落地的普遍现状。

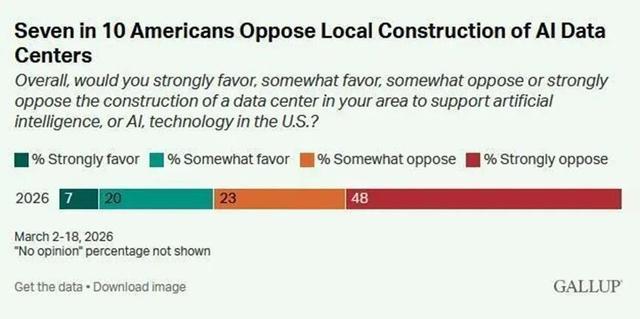

盖洛普咨询最新民调数据显示,70%的美国民众反对在自家居住地周边新建AI数据中心,其中近半数民众持坚决抵制的强烈态度。

民众的抵触情绪源于极为现实的生活顾虑:大型数据中心的水电资源消耗量极其庞大,运营过程中会产生持续性噪音污染、空气污染与水体污染,同时会推高区域内生活成本、加剧周边交通拥堵。
对于普通民众的日常生活而言,资本市场火热的AI产业宏大叙事,终究遥远且虚无,无法抵消实打实的生活负面影响。
顶级资本高位套现离场,AI基建遭遇现实发展瓶颈
黑石集团此番反向操作之所以在华尔街与全球科技圈引发剧烈震动,核心原因在于,黑石本身是本轮全球数据中心投资热潮中的核心标杆玩家。
2021年黑石完成对QTS的全资收购,2024年成功拿下澳大利亚头部算力服务商AirTrunk,今年5月又推动旗下数据中心收购平台——黑石数字基础设施信托顺利完成IPO上市。凭借持续的并购与扩张动作,黑石一度自称全球规模最大的数据中心综合服务商。
但正是这样一位行业头部玩家,如今一边抛售优质成熟资产、锁定高额收益,一边叫停核心储备项目、及时止损,这套操作逻辑,与当年黑石精准逃顶写字楼市场的策略高度重合。
此前居家办公浪潮兴起,全球写字楼租金与资产价值持续暴跌,黑石通过大幅折价抛售多处标杆写字楼资产,精准踏准行业周期拐点、规避大额亏损。
如今这套成熟的周期操盘思路,被复刻到数据中心赛道,被业内普遍解读为行业高位套现的核心信号——最懂资本周期的头部资金开始撤退,意味着赛道风险已经全面超越增量收益。
抛开资本市场火热的AI算力扩张噱头,数据中心行业的实质性发展瓶颈早已全面凸显,只是被行业热度暂时掩盖。

美国AI行业调研机构Data Center Watch发布的行业研报显示,仅今年第一季度,全美范围内延期、停工的数据中心项目总价值就达到1300亿美元左右,行业停滞规模惊人。
摩根大通基于卫星影像数据分析的报告指出,计划2027年竣工交付的全美数据中心项目中,超60%的项目至今未正式开工,另有7%的项目处于持续延误状态,核心制约因素集中在电力供给不足、民间阻力过大两大维度。
一个无法规避的行业现状是,大规模落地的数据中心,正在推动美国全社会用电量攀升至历史峰值。
美国电力研究所(EPRI)统计数据显示,当前数据中心用电需求已占据美国总电力需求的5%,预计2035年这一占比将暴涨三倍;而在数据中心密集布局的弗吉尼亚州,该用电占比已经突破25%。
美国电力研究所明确表示,美国现有电网体系与配套政策体系,均无法适配AI基础设施高速扩张带来的用电需求增长,数据中心建设首先在电力供给层面,撞上了无法快速突破的物理天花板。
即便今年3月,微软、谷歌、亚马逊、甲骨文、Meta、OpenAI等一众全球科技巨头集体承诺,主动承担基础设施升级成本,自主建设、采购项目所需新增电力资源,但充足的资金投入,依旧无法快速解决电力设备供货滞后、行政审批许可大量积压的行业痛点。
除了供给端的电力基建制约,全民持续升级的民间抵制浪潮,已然成为数据中心项目落地的核心阻碍因素。
Data Center Watch行业报告显示,2026年第一季度创下了有统计以来全美数据中心项目被阻挠、延误数量的最高纪录,三个月内全美民间力量至少阻碍、延期了75个数据中心新建项目。
全美专注抵制数据中心落地的基层民间组织数量,从2025年底的396个,暴涨至今年3月的833个,覆盖全美49个州,其中马里兰州、俄亥俄州、得克萨斯州成为民间抵制力量最集中、项目落地难度最大的区域。
多数区域的新项目尚未完成正式申报流程,当地的民间抵制力量就已完成全员动员、提前布局阻拦。
今年5月,数百名当地民众聚集在犹他州议会大厦外,针对博克斯埃尔德县规划建设、占地4万英亩的超级Stratos数据中心项目发起大规模抗议。
更值得行业警惕的是,美国各地方政府的政策风向已全面收紧,对数据中心行业的管控力度持续加码。
弗吉尼亚州已正式通过预算法案,新增数据中心专项能耗税,全美多个州也纷纷酝酿出台新规,拟暂停新建数据中心项目审批、严控行业无序扩张。
资本热钱遭遇民间抵制、政策收紧、基建短板三重阻力夹击,此前一路高歌猛进的AI算力基建扩张节奏,已然难以持续,行业发展前景变得愈发模糊。
黑石集团此次果断止损退场,或许只是行业洗牌的开端。当市场狂热浪潮逐渐褪去权威的股票配资平台,AI算力基建行业终将告别野蛮扩张,回归正视运营成本、尊重现实约束的理性发展轨道。
